先輩、今のプロジェクト、PMの佐藤さんがすごく優秀なのに、いつもリリース直前で大火事になりますよね。管理が甘いんでしょうか?

いいえ、むしろ責任感が強すぎて、PMが一人で『攻め』も『守り』も抱え込みすぎているのが原因かもしれませんね。一人の人間にアクセルとブレーキの両方を全力で踏ませるのは、構造的に無理があるんですよ。

アクセルとブレーキの分離……それがPMOの役割ということですか?

その通りです。今回は、なぜ現場に『守る人=PMO』が必要なのか、その技術的な背景と実践的なノウハウをお話ししますね。

プロジェクトの安全な着地を実現します
「エンジニアは技術力が高く、PMも経験豊富。それなのに、なぜかプロジェクトの終盤になると、予期せぬ不整合やバグが噴出し、デスマーチに突入してしまう……。」
こうした経験を持つエンジニアやマネージャーは少なくありません。多くの場合、その原因は「個人の能力」ではなく「プロジェクトの管理構造」にあります。
特に現代の複雑化したシステム開発において、PM(プロジェクトマネージャー)が納期遵守という「攻め」のミッションと、品質担保という「守り」のミッションを一人で完遂することは、心理学的にも物理的にも限界に達しています。本記事では、30年の現場経験を持つ筆者が、PM(進める人)とPMO(守る人)の役割の違いを明確にし、現場の崩壊を防ぐための体制構築術を詳しく解説します。
背景と課題
現在のシステム開発は、マイクロサービス化、オフショア開発、生成AIの導入など、管理すべき変数がかつてないほど増大しています。
PMに課せられる最大の使命は「いつ、いくらで、何を完成させるか」というビジネス的な合意形成です。この「進める責任」が強くなればなるほど、現場で起きている「設計のわずかな歪み」や「コミュニケーションの微かな齟齬」といった、将来の炎上リスクに対する認知が疎かになります。
これはPMの怠慢ではなく、納期という強いプレッシャー下で発生する「正常性バイアス」や「トンネル視界」という認知の限界です。この限界を突破し、プロジェクトの健全性を客観的に監視し続ける「外部の目=PMO」の不在こそが、多くの現場が抱える真の課題となっています。
詳細解説(原因・失敗パターン:なぜPM一人の限界がプロジェクトを壊すのか)
PMが「進める」と「守る」を兼務した際に発生する、構造的な失敗パターンを5つの側面から分析します。
1. 納期バイアスによる「アーキテクチャの負債」の見逃し
- 事象
- リリース優先の判断が繰り返され、非機能要件(拡張性、保守性、パフォーマンス)が置き去りにされる。
- 背景・条件
- マイルストーンの達成が至上命題となっている状況。特に、大規模なデータ移行や外部APIとの複雑な連携が必要なフェーズで顕著。
- 影響範囲
- 本番稼働後のパフォーマンス劣化や、軽微な改修が困難なスパゲッティコードの量産を招きます。結果として、次期フェーズの保守工数が当初の1.5倍以上に膨れ上がり、長期的な事業継続性に致命的なダメージを与えます。
2. オフショア開発における「仕様の空洞化」
- 事象
- PMが管理ツール(Jira等)のステータスだけを見て「順調」と判断し、実際の実装内容との乖離に気づかない。
- 背景・条件
- PMがフロント(顧客・経営層)対応に忙殺され、ブリッジSEや現地エンジニアとの「ロジックレベルの壁打ち」をスキップしている状態。
- 影響範囲:結合テストフェーズで「A画面とB画面で同じデータの定義が異なる」といった致命的な不整合が発覚します。全機能の30%以上を修正・再テストする必要が生じ、数ヶ月単位の納期遅延を引き起こす要因となります。
3. 「Doneの定義(DoD)」の欠如による進捗率の偽装
- 事象
- 進捗率が90%で停滞し、リリース直前になって「実は終わっていなかった」タスクが大量に露呈する。
- 背景・条件
- PMが「実装完了」の基準をエンジニアの自己申告に委ねており、ユニットテストの網羅性やレビュー完了、ドキュメント更新といった「品質の定義」が曖昧な状況。
- 影響範囲
- 残工数の見通しが立たなくなり、追加リソースの投入タイミングを逸します。結果として、品質の低いまま強行リリースするか、プロジェクトの中断を余儀なくされるリスクが高まります。

4. 意思決定の「単一障害点(SPOF)」化

リスク検知が遅れる要因になります
- 事象
- 仕様の細かな判断や優先順位の決定が全てPMを経由するため、PMの不在がチーム全体のダウンタイムに直結する。
- 背景・条件
- PMが全権限を握り、現場への権限委譲や判断基準の標準化がなされていない現場。
- 影響範囲
- 開発ベロシティ(速度)が大幅に低下します。エンジニアは「待ち」の時間が増え、モチベーションが減退。受動的なチーム文化が定着し、自律的な問題解決能力が失われてしまいます。
5. 技術的リスクのエスカレーション遅延
- 事象
- インフラの脆弱性やライブラリのライセンス問題など、技術的な懸念が「進捗に影響が出る」ことを恐れて隠蔽される。
- 背景・条件
- PMが「進めること」に高いプライオリティを置いており、現場がネガティブな情報を報告しにくい空気感がある。
- 影響範囲
- リリース直前のセキュリティチェックでNGが出てプロジェクトが白紙撤回される、あるいは稼働後に重大なインシデントが発生し、企業の社会的信用を失墜させる事態に繋がります。
解決策・実践ノウハウ

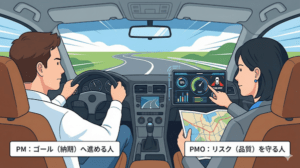

プロジェクトを安定させるためには、PM(進める人)とPMO(守る人)の役割を物理的に分離し、互いに牽制し合う構造を構築することが不可欠です。
PMとPMOの役割分担比較
| 項目 | PM(進める人/アクセル) | PMO(守る人/ブレーキ) |
|---|---|---|
| 主たる責任 | 納期、予算、スコープの完遂 | 品質の担保、リスクの早期検知 |
| 主要な視点 | 外部(顧客・経営)との合意形成 | 内部(現場・プロセス)の健全性 |
| 管理指標 | 達成率、コスト消費率、ROI | 課題未解決率、バグ密度、レビュー網羅率 |
| 判断基準 | ビジネス価値とデリバリー速度 | プロセスの正当性と品質基準の遵守 |
プロジェクトの「死角」を塞ぐPMOの実践アクション
筆者が PMO として参画する際に徹底している、再現性の高い改善手順です。
- 物理的な「業務フロー」による認識の強制同期

- テキストベースの要件定義書を読み合うのを止め、A3一枚に収まる業務フローチャートを作成します。システム境界、データの流れ、例外処理の分岐を可視化し、顧客・PM・エンジニアの三者が「同じ絵」を見ていることを確認します。
- 厳格な「Doneの定義(DoD)」の策定と運用
- タスクを「完了」とするためのチェックリスト(単体テストカバレッジ80%以上、レビュー指摘修正完了、ドキュメント更新等)を作成し、これを満たさない限り進捗率に反映させない仕組みを構築します。
- リスクの定量評価とエスカレーションルールの明文化
- 技術的債務や仕様の不確定要素を「リスク一覧」として可視化します。発生確率と影響度を数値化し、一定のスコアを超えたものはPMの判断を待たずにステークホルダーへ共有するプロトコルを確立します。
- オフショア向けの「リバース設計書」レビュー
- 仕様を伝えて終わりにするのではなく、現地のエンジニアに「自分の理解した内容」を図解や疑似コードで書き出させ(リバース)、その成果物をPMOがレビューすることで、解釈のズレを早期に検知します。
- 定例会議の「ファシリテーション」と「翻訳」
- 顧客の曖昧な要求をPMが受諾した際、即座に「エンジニアが作業可能なタスク」へ分解・再定義し、技術的影響範囲をその場でPMと顧客に突きつける役割を担います。
- 品質ゲート(検問)の設置と独立した判定
- 結合テストやシステムテストの開始前に、前工程の成果物品質をサンプリングチェックします。PMの「進めたい」というバイアスに左右されず、品質基準を満たさない場合は次工程への移行を否決する権限をPMOに持たせます。

可視化し、手戻りを未然に防ぎます
まとめ
PMは「進める人」であり、PMOは「守る人」です。この二つの役割が健全な緊張感を持って機能することで初めて、プロジェクトは安全に目的地へと辿り着けます。
PMが一人で全てを背負い、自身の判断ミスや認識漏れを自分自身でチェックしようとするのは、構造的に非常に危険な状態です。現場の死角を塞ぎ、リスクを早期に検知するPMOという「相棒」を配置することは、単なるコストではなく、プロジェクトの成功確率を最大化するための重要な「投資」となります。
もし、あなたの現場が「優秀なメンバーがいるのにいつも炎上している」のであれば、まずは役割の分離から検討してみてください。現場の混沌を物理的なフローで可視化し、適切な「ブレーキ」を組み込むことが、結果として最短距離でのリリースを可能にします。
Skilligenceは、現場で成果を出すための研修・顧問・教材を提供する実務支援ブランドです。
・研修:要件定義・業務設計・LLM活用などを体系的に学べる実践講座
・顧問:プロジェクト進行や開発体制の課題を継続的にサポート
・教材:独学でも現場スキルを身につけられる学習コンテンツ
実務で使える知識と仕組みづくりを、学びから伴走まで一貫して支援しています。
▶ IT顧問サービスを見る
▶ 研修一覧を見る
▶ 教材一覧を見る(Starter・Advanced公開中)
